Ein Becken von 8 mal 4 Metern in Eigenleistung mit Schalungssteinen kostet an Material und Fremdleistungen realistisch 12.000 bis 20.000 Euro. Schlüsselfertig vom Fachbetrieb liegt dasselbe Becken bei 30.000 bis 45.000 Euro. Die Ersparnis ist also erheblich - sie wird aber mit 150 bis 250 Arbeitsstunden bezahlt und mit der vollen Verantwortung für alles, was schiefgeht.
Die Bauweise selbst ist für handwerklich geübte Bauherren beherrschbar. Schalungssteine aus expandiertem Polystyrol werden trocken versetzt, mit Stahl bewehrt und mit Beton verfüllt; das Verfahren stammt aus dem Kellerbau und ist gut dokumentiert. Anspruchsvoll sind nicht die Steine, sondern drei andere Dinge: der Baugrund, die Maßhaltigkeit und die Reihenfolge.
Und es gibt Arbeiten, die auch der geübteste Selbstbauer nicht selbst machen darf. Der Elektroanschluss der Technik gehört dazu, und in bestimmten Konstellationen die Statik. Wer diese Grenze kennt und einhält, baut ein Becken, das dreißig Jahre hält. Wer sie ignoriert, hat im Schadensfall keinen Versicherungsschutz.
Was am Eigenbau machbar ist und was nicht
Trennen Sie das Vorhaben in drei Gruppen, bevor Sie kalkulieren. Diese Einteilung entscheidet über die tatsächliche Ersparnis.
- Klassische Eigenleistung: Steine versetzen, Bewehrung einlegen, Einbauteile positionieren, verrohren, hinterfüllen, Umrandung herstellen, Folie einbringen lassen oder selbst einpassen
- Sinnvoll zugekauft: Aushub mit Bagger samt Abtransport, Betonlieferung mit Pumpe, das Flügelglätten der Bodenplatte, das Einschweißen einer Auskleidung
- Nicht in Eigenleistung: der Elektroanschluss der Technik, bei Hanglage oder hohem Grundwasserstand die statische Bemessung, und die Einreichung, sofern das Becken bewilligungspflichtig ist
Der häufigste Kalkulationsfehler besteht darin, den Aushub zu unterschätzen. Für ein Becken von 8 mal 4 Metern mit 1,50 Metern Tiefe und dem nötigen Arbeitsraum ringsum fallen rund 70 bis 90 Kubikmeter Erde an. Das sind je nach Bodenart 100 bis 150 Tonnen, die bewegt und großteils abtransportiert werden müssen. Mit Schaufel und Anhänger ist das kein Wochenendprojekt, sondern ein Sommer.
Vorher klären: Recht, Boden, Wasser
Die baurechtliche Schwelle
Bauen ist Landessache, und für Schwimmbecken gibt es in jeder Bauordnung eigene Schwellen. Das österreichische Baurecht unterscheidet bewilligungsfreie, anzeigepflichtige und bewilligungspflichtige Vorhaben; zuständig ist die Gemeinde.
Die NÖ Bauordnung 2014 zeigt beispielhaft, woran es hängt: Bewilligungsfrei sind dort Schwimmbecken bis 60 Kubikmeter im Bauland, wenn sie mindestens drei Meter von der Grundgrenze entfernt liegen und der Beckenrand nicht mehr als 1,50 Meter über das angrenzende Gelände ragt. Andere Bundesländer setzen andere Volumina und Abstände an.
Beachten Sie die Größenordnung: Ein Becken von 8 mal 4 Metern mit durchschnittlich 1,45 Metern Wassertiefe fasst rund 46 Kubikmeter und bleibt damit unter der niederösterreichischen Schwelle. Ein Becken von 10 mal 5 Metern liegt bereits darüber. Der Abstand zur Grundgrenze ist in der Praxis das häufigere Hindernis, weil er sich anders als das Volumen nicht durch Umplanen des Beckens lösen lässt.
Baugrund und Grundwasser
Der Baugrund entscheidet über Aufwand und Konstruktion, und er lässt sich nicht verhandeln. Zwei Situationen verlangen zusätzliche Maßnahmen:
Bindiger Boden wie Lehm oder Ton nimmt Wasser nur langsam auf. Regen- und Sickerwasser sammelt sich dann in der Baugrube und steht als Stauwasser an den Beckenwänden. Wird das Becken später zur Reparatur entleert, drückt dieses Wasser von außen und kann die Wanne anheben oder die Wände eindrücken. In diesem Fall ist eine Ringdrainage mit Sickerpackung und einem Kontrollschacht mit Pumpe keine Option, sondern Voraussetzung.
Hoher Grundwasserstand verlangt eine statische Beurteilung, weil dann Auftriebssicherheit nachzuweisen ist. Ein leeres Becken mit rund 46 Kubikmetern Volumen erfährt bei anstehendem Grundwasser einen Auftrieb in der Größenordnung von 46 Tonnen. Dagegen hilft nur eine ausreichend schwere und mit dem Becken verbundene Bodenplatte, gegebenenfalls mit Überstand - und das ist eine Rechenaufgabe für einen Ziviltechniker, keine Sache der Faustregel.
Was das Naturgefahrenportal zeigt
Bevor Sie den Standort festlegen, lohnt ein Blick auf das Naturgefahrenportal HORA. Es zeigt für die konkrete Adresse unter anderem die Hochwassergefährdung. Ein Becken in einer Fläche, die statistisch alle 30 Jahre überflutet wird, ist keine gute Idee: Bei Überflutung schwimmt eine leere Wanne auf, und das eingeschwemmte Material macht eine gründliche Sanierung nötig.
Klären Sie parallel mit der Gemeinde, ob Ihr Grundstück in einem Grundwasserschutz- oder Schongebiet liegt. Das wirkt sich später darauf aus, wie Sie das Beckenwasser entsorgen dürfen.
Aushub und Baugrube
Die Baugrube wird allseits etwa 50 bis 70 Zentimeter größer ausgehoben als das spätere Beckenaußenmaß. Dieser Arbeitsraum wird gebraucht, um die Steine zu setzen, die Verrohrung anzuschließen und später sauber zu hinterfüllen. Wer zu knapp aushebt, arbeitet an der Beckenwand von innen und bekommt die Verrohrung nicht dicht.
Die Sohle wird waagrecht abgezogen, verdichtet und mit einer Sauberkeitsschicht aus Rollierung versehen, üblicherweise 15 bis 20 Zentimeter Schotter, verdichtet. Auf lockerem Aushubmaterial oder aufgefülltem Boden darf keine Bodenplatte liegen; in solchen Fällen wird tiefer ausgehoben und mit verdichtetem Material aufgebaut.
Bei tieferen Gruben und rutschgefährdetem Boden ist die Böschung abzuflachen oder zu sichern. Das ist kein formaler Punkt: Eine nachrutschende Grubenwand ist die gefährlichste Situation der ganzen Baustelle, und sie tritt bevorzugt nach Regen auf.
Die Bodenplatte
Die Bodenplatte trägt das Becken und ist der Bauteil, den man später nicht mehr korrigieren kann. Üblich ist eine Stärke von mindestens 20 Zentimetern mit zwei Lagen Baustahlmatten, oben und unten mit ausreichender Betondeckung. Verwendet wird ein Beton, der für Bauteile im Erdreich und mit Wasserkontakt geeignet ist; die Expositionsklassen nach ÖNORM B 4710-1 gibt Ihnen das Betonwerk zur konkreten Situation an, wenn Sie den Verwendungszweck nennen.
Drei Punkte sind beim Betonieren entscheidend:
- Ebenheit: Die Platte wird abgezogen und flügelgeglättet. Das Zeitfenster dafür liegt wenige Stunden nach dem Betonieren und lässt sich nicht verschieben - organisieren Sie die Maschine und die Leute vorher, nicht am selben Tag.
- Anschlussbewehrung: Für die Verbindung zwischen Platte und Wand werden Stahlwinkel in die frische Platte gesetzt, sodass sie später in die verfüllten Schalungssteine ragen. Fehlt diese Verbindung, stehen die Wände lose auf der Platte.
- Maßhaltigkeit: Zeichnen Sie die Außenkante der Steinreihe vor dem Betonieren an und kontrollieren Sie die Diagonalen. Ein Rechteck, dessen Diagonalen um zwei Zentimeter differieren, ist keines, und der Fehler wird über 20 Steinreihen nicht kleiner.
Lassen Sie die Platte ausreichend aushärten, bevor Sie darauf weiterarbeiten, und schützen Sie sie in der ersten Zeit vor Austrocknung und direkter Sonne.

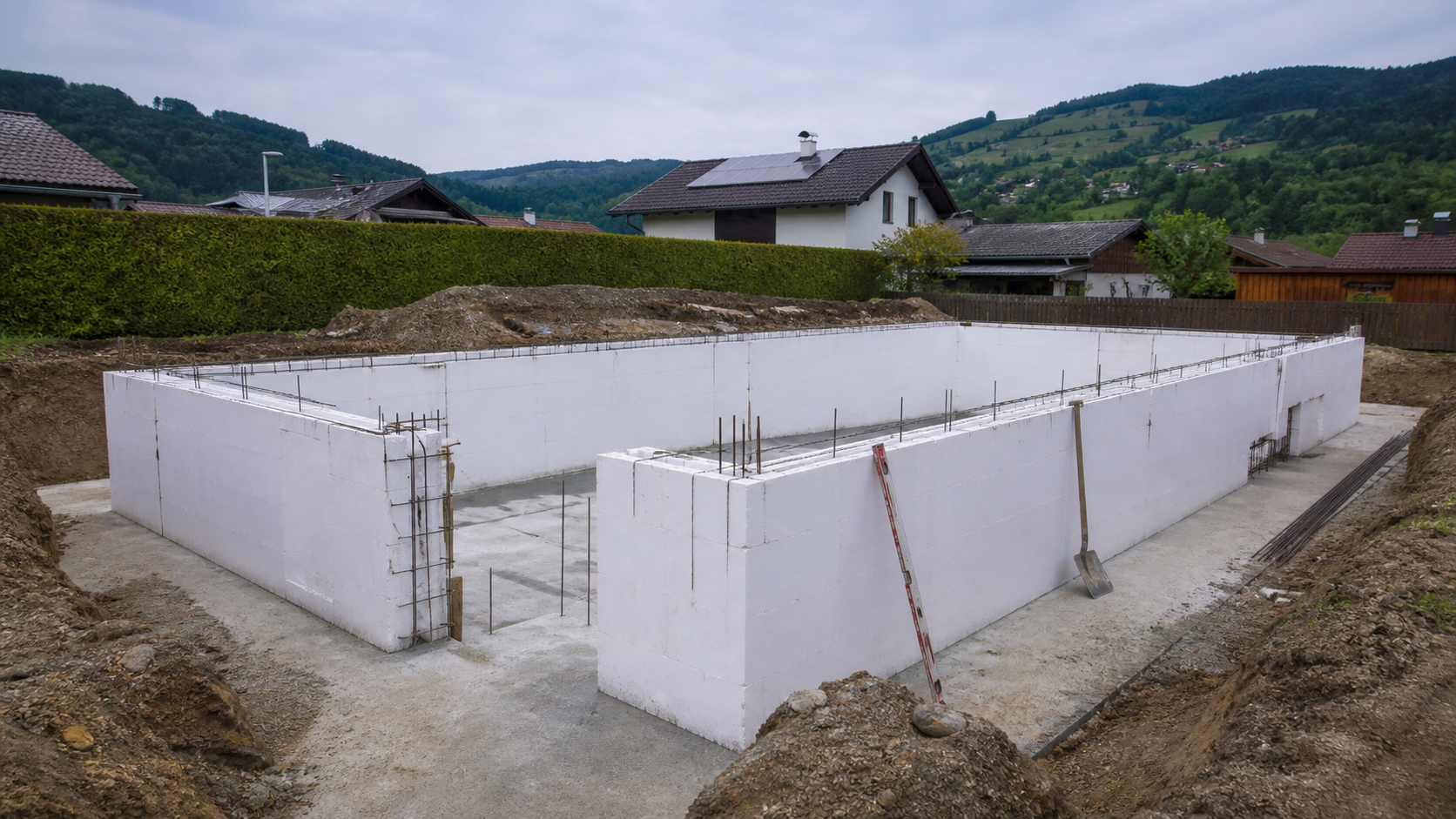

Die Wände aus Schalungssteinen
Die erste Reihe entscheidet über alles Weitere. Sie wird exakt auf der angezeichneten Linie gesetzt, in Waage ausgerichtet und mit der Anschlussbewehrung verbunden. Nehmen Sie sich für diese eine Reihe so viel Zeit wie für die nächsten fünf zusammen.
Die weiteren Reihen werden im Verband versetzt, also mit versetzten Stößen, und lagenweise mit waagrechter Bewehrung versehen. Senkrechte Stäbe verbinden die Lagen. Die genaue Bewehrungsführung gibt der Hersteller des Steinsystems vor; halten Sie sich daran, sie ist Grundlage der Systemzulassung.
Vor dem Verfüllen werden die Wände gegen Ausweichen gesichert. Übliche Praxis sind Abstützungen und eine durchgehende obere Aussteifung, damit die leichten Steine dem Betondruck standhalten.
Verrohrung und Einbauteile
Skimmer, Einlaufdüsen, Bodenablauf, Scheinwerfernische und gegebenenfalls die Gegenstromanlage werden gesetzt, bevor betoniert wird. Nachträglich lässt sich nichts davon ergänzen, ohne die Wand zu öffnen.
Die Leitungen zwischen Becken und Technikraum werden in Druckrohr ausgeführt und im Erdreich mit Gefälle verlegt, damit sie sich im Herbst entleeren lassen. Legen Sie die Rohre großzügig in Sand und dokumentieren Sie den Verlauf fotografisch, bevor verfüllt wird - spätestens beim ersten Leck sind diese Fotos Gold wert.
Zwei Punkte werden regelmäßig falsch gemacht. Erstens werden die Einbauteile nicht ausreichend gegen Verschieben gesichert und wandern beim Betonieren. Zweitens wird die Skimmerhöhe nicht auf die spätere Umrandungshöhe abgestimmt, sodass der Wasserspiegel am Ende nicht dort steht, wo er optisch hingehört. Zeichnen Sie die fertige Oberkante der Umrandung an, bevor Sie die Einbauteile positionieren.
Betonieren der Wände
Verfüllt wird mit fließfähigem Beton, und zwar lagenweise. Übliche Praxis sind Abschnitte von etwa 50 bis 80 Zentimetern Höhe mit einer Pause dazwischen, damit der Frischbetondruck die Steine nicht auseinanderdrückt. Wer die Wand in einem Zug bis oben füllt, riskiert, dass die Schalung aufgeht - ein Schaden, der sich nicht reparieren, sondern nur abtragen lässt.
Verdichtet wird nicht mit dem Innenrüttler, weil dieser die Styroporschale beschädigt. Üblich ist das vorsichtige Stochern mit einer Latte oder ein Außenrüttler nach Herstellervorgabe. Kontrollieren Sie während des Betonierens laufend Lot und Flucht der Wand; Korrekturen sind nur möglich, solange der Beton frisch ist.
Nach dem Betonieren bleibt die Aussteifung stehen, bis der Beton ausreichend erhärtet ist. Das dauert je nach Temperatur mehrere Tage, im Spätherbst deutlich länger als im Juli.
Hinterfüllen
Hinterfüllt wird erst, wenn der Beton tragfähig ist, und zwar lagenweise mit verdichtungsfähigem Material in Schichten von 20 bis 30 Zentimetern. Jede Lage wird verdichtet, aber mit Maß: Zu starkes Verdichten direkt an der Wand drückt sie nach innen.
Wichtig ist die Reihenfolge gegenüber der Wassermenge im Becken. Übliche Praxis ist, das Becken parallel zur Hinterfüllung zu befüllen, sodass der Wasserdruck von innen dem Erddruck von außen entgegenwirkt. Ein leeres Becken einseitig zu hinterfüllen, ist der klassische Weg zu einer eingedrückten Wand.
In die Hinterfüllung gehört bei bindigem Boden die bereits erwähnte Ringdrainage, angeschlossen an einen Kontrollschacht mit Pumpe. Führen Sie die Drainage nicht in einen Sickerschacht ohne Bodenpassage, das wäre wasserrechtlich unzulässig.
Innenauskleidung
Bei der Schalungssteinbauweise ist die eingehängte oder eingeschweißte Folienauskleidung Standard. Fertig konfektionierte Innenhüllen werden nach Aufmaß gefertigt und eingehängt; maßgefertigte Auskleidungen werden vor Ort aus Bahnen verschweißt. Die zweite Variante verzeiht Maßabweichungen besser und ist die übliche Wahl bei Eigenbauten mit Treppen oder Nischen, verlangt aber einen Fachbetrieb mit Schweißgerät.
Vor dem Einbringen der Auskleidung wird die Innenfläche mit einem Vlies ausgelegt, das Unebenheiten ausgleicht und die Folie schützt. Die Wandflächen müssen frei von scharfen Kanten, Betonnasen und Drahtenden sein - jede davon zeichnet sich später ab und wird zur Schwachstelle.
Alternativ kommen Fliesen oder Beschichtungen in Frage. Beide verlangen einen deutlich höheren Anspruch an die Ebenheit und Wasserdichtheit des Untergrunds und sind in Eigenleistung selten sinnvoll.
Technikraum und Elektro
Der Technikraum liegt idealerweise nahe am Becken und tiefer als der Wasserspiegel, damit die Pumpe im Zulauf arbeitet und nicht ansaugen muss. Er braucht drei Dinge, die im Eigenbau gern zu klein ausfallen: Platz zum Arbeiten rund um Filter und Pumpe, eine funktionierende Entwässerung des Bodens und ausreichende Belüftung gegen Kondensat.
Der Elektroteil ist die klare Grenze der Eigenleistung. Maßgeblich ist die OVE E 8101 für elektrische Niederspannungsanlagen, deren aktuelle Ausgabe seit 1. Oktober 2025 gilt und in Teil 7 eigene Abschnitte für Bereiche mit Becken enthält. Verlangt sind unter anderem eine Fehlerstromschutzeinrichtung mit 30 Milliampere, ein eigener abgesicherter Stromkreis und der Schutzpotenzialausgleich, in den auch leitfähige Teile im Beckenbereich einzubeziehen sind.
Der Potenzialausgleich betrifft den Rohbau direkt: Die Bewehrung wird dafür angeschlossen, und der Anschlusspunkt muss vorhanden sein, bevor betoniert wird. Sprechen Sie deshalb mit der Elektrofachkraft, bevor Sie die Bodenplatte gießen, nicht erst, wenn das Becken steht.
Umrandung und Anschluss an den Garten
Die Umrandung wird beim Eigenbau regelmäßig unterschätzt, obwohl sie das sichtbare Ergebnis bestimmt. Sie hat drei Aufgaben: Sie deckt die Oberkante der Beckenwand ab, führt Spritzwasser vom Becken weg und bildet den Übergang zur Terrasse oder zum Rasen.
Technisch entscheidend ist das Gefälle. Die Fläche rund um das Becken muss vom Beckenrand weg geneigt sein, üblicherweise mit ein bis zwei Prozent, damit Regen- und Spritzwasser nicht samt Schmutz zurück ins Becken läuft. Ebenso wichtig ist eine dauerhaft frostsichere Ausführung des Unterbaus, weil ein sich hebender Randstein die Folie an der Beckenoberkante beschädigt. Wie ein tragfähiger Aufbau hergestellt wird, ist im Beitrag zum Verlegen von Terrassenplatten beschrieben und gilt für die Poolumrandung sinngemäß.
Zwei praktische Hinweise: Wählen Sie einen Belag, der nass nicht rutschig wird und sich im Sommer nicht zu stark aufheizt - dunkle Platten in voller Sonne werden barfuß unbenutzbar. Und planen Sie an einer Seite eine breitere Fläche ein, wenn Sie später eine Rollladenabdeckung nachrüsten wollen; deren Welle braucht Auflagerpunkte und Platz.
Kosten und Zeit realistisch gerechnet
| Position | Kosten Eigenbau |
|---|---|
| Aushub mit Bagger, Abtransport und Deponie | 1.500 bis 3.500 Euro |
| Schalungssteine, Bewehrung, Beton | 4.000 bis 8.000 Euro |
| Einbauteile und Verrohrung | 800 bis 2.000 Euro |
| Filteranlage, Pumpe, Steuerung | 1.500 bis 3.500 Euro |
| Auskleidung inklusive Vlies und Montage | 2.000 bis 4.500 Euro |
| Elektroanschluss durch Fachkraft | 800 bis 2.500 Euro |
| Umrandung und Anschluss an die Terrasse | 1.500 bis 5.000 Euro |
In Summe ergibt das die eingangs genannten 12.000 bis 20.000 Euro, ohne Abdeckung, Heizung und Gartenwiederherstellung. Nicht enthalten ist die eigene Arbeitszeit. Rechnen Sie mit 150 bis 250 Stunden über einen Zeitraum von vier bis zehn Wochen, weil Aushärtezeiten den Ablauf takten und sich nicht verkürzen lassen.
Der Vergleich mit der schlüsselfertigen Ausführung fällt damit klar aus, aber er hat einen Haken: Beim Eigenbau tragen Sie das Risiko für Ausführungsfehler allein. Wie sich die Kosten eines schlüsselfertigen Beckens zusammensetzen, steht im Beitrag zu Preisen und Bauzeit eines Swimmingpools.
Die fünf häufigsten Fehler
- Zu knappe Baugrube: Ohne Arbeitsraum lassen sich Verrohrung und Hinterfüllung nicht sauber ausführen. Die 30 Zentimeter mehr Aushub kosten am Anfang wenig und am Ende viel, wenn sie fehlen.
- Ungenaue erste Steinreihe: Jede Abweichung in Waage, Flucht oder Diagonale bleibt bis zur Umrandung sichtbar und lässt sich nicht mehr korrigieren.
- Wände in einem Zug betoniert: Der Frischbetondruck sprengt die Schalung. Lagenweise verfüllen und die Aussteifung stehen lassen.
- Einseitig hinterfüllt bei leerem Becken: Der Erddruck drückt die Wand nach innen. Parallel befüllen und hinterfüllen.
- Elektro zu spät bedacht: Der Potenzialausgleich braucht einen Anschluss an die Bewehrung, und der muss vor dem Betonieren gesetzt sein.
Ein sechster Punkt betrifft das Ende: Denken Sie beim Planen mit, wohin das Wasser bei der ersten Entleerung geht. Die Regeln dafür stehen im ÖWAV-Merkblatt für private Hallen- und Freischwimmbecken: Filterrückspülwasser gehört in den Schmutzwasserkanal, Beckenwasser darf erst nach Unterschreiten eines Aktivchlorgehalts von 0,05 Milligramm je Liter flächig auf eigenem Grund versickert werden. Ein Kanalanschluss in Reichweite des Technikraums ist deshalb keine Kür.
Häufig gestellte Fragen zum Poolbau in Eigenleistung
Was kostet ein selbst gebauter Pool aus Styroporsteinen?
Für ein Becken von 8 mal 4 Metern sind 12.000 bis 20.000 Euro an Material und zugekauften Leistungen realistisch, ohne Abdeckung, Heizung und Wiederherstellung des Gartens. Schlüsselfertig vom Fachbetrieb kostet dasselbe Becken etwa 30.000 bis 45.000 Euro. Nicht eingerechnet sind 150 bis 250 Stunden eigene Arbeitszeit.
Braucht ein selbst gebauter Pool eine Baubewilligung?
Das hängt vom Bundesland ab. In Niederösterreich sind Becken bis 60 Kubikmeter im Bauland bewilligungsfrei, wenn sie mindestens drei Meter von der Grundgrenze entfernt liegen und der Beckenrand nicht mehr als 1,50 Meter über das Gelände ragt. Ein Becken von 8 mal 4 Metern fasst rund 46 Kubikmeter und bleibt darunter. Klären Sie den Einzelfall vor Baubeginn mit der Gemeinde.
Wie dick muss die Bodenplatte für einen Pool sein?
Üblich sind mindestens 20 Zentimeter mit zwei Lagen Baustahlmatten und ausreichender Betondeckung, aufgebaut auf einer verdichteten Rollierung von 15 bis 20 Zentimetern. Bei hohem Grundwasserstand oder Hanglage ist die Platte statisch zu bemessen, weil dann Auftrieb und einseitiger Erddruck nachzuweisen sind.
Warum darf man die Wände nicht auf einmal betonieren?
Weil der Frischbetondruck mit der Füllhöhe steigt und die leichten Schalungssteine auseinanderdrückt. Üblich ist das lagenweise Verfüllen in Abschnitten von etwa 50 bis 80 Zentimetern mit Pausen dazwischen. Verdichtet wird nicht mit dem Innenrüttler, der die Styroporschale beschädigt, sondern durch vorsichtiges Stochern oder nach Herstellervorgabe.
Was ist bei hohem Grundwasserstand zu beachten?
Ein leeres Becken mit 46 Kubikmetern erfährt bei anstehendem Grundwasser einen Auftrieb in der Größenordnung von 46 Tonnen. Dagegen hilft nur eine ausreichend schwere, mit dem Becken verbundene Bodenplatte, unter Umständen mit Überstand. Das ist eine Aufgabe für einen Ziviltechniker. Bei bindigem Boden ist zusätzlich eine Ringdrainage mit Kontrollschacht und Pumpe erforderlich.
Darf man den Elektroanschluss selbst machen?
Nein. Maßgeblich ist die OVE E 8101, die für Bereiche mit Becken eigene Anforderungen stellt: Fehlerstromschutz mit 30 Milliampere, eigener abgesicherter Stromkreis und Schutzpotenzialausgleich unter Einbeziehung leitfähiger Teile. Der Anschluss des Potenzialausgleichs an die Bewehrung muss gesetzt sein, bevor betoniert wird - sprechen Sie also vor der Bodenplatte mit der Elektrofachkraft.
Wie lange dauert der Bau in Eigenleistung?
Vier bis zehn Wochen bei 150 bis 250 Arbeitsstunden. Die Dauer wird weniger von der Arbeitszeit bestimmt als von den Aushärtezeiten des Betons, die sich nicht verkürzen lassen. Planen Sie den Baustart so, dass die Betonarbeiten nicht in den Spätherbst fallen: Bei niedrigen Temperaturen dauert das Erhärten deutlich länger, und bei Frost ist Betonieren ohne besondere Maßnahmen nicht möglich.
