Bauen und Wohnen in Österreich

info@pieno.at

Bauabnahme beim Hausbau - Checkliste, Ablauf und typische Mängel

Warum die Bauabnahme der wichtigste Termin im gesamten Bauprojekt ist

Ein Unterschriftstermin, zwei Stunden, ein paar Kreuze auf einem Formular. Wer die Bauabnahme so unterschätzt, zahlt oft jahrelang nach. Denn der Moment, in dem Sie das Protokoll unterschreiben, verschiebt die Rechte und Pflichten am Bau fundamental: Die Gewährleistungsfrist läuft, die Beweislast kippt, die Schlusszahlung wird fällig. Fehler bei der Abnahme lassen sich nicht mehr ausbügeln.

Die Arbeiterkammer Oberösterreich warnt ausdrücklich: Wer ohne Vorbehalt übernimmt, verliert Ansprüche auf offensichtliche Mängel, die ein Laie hätte erkennen können. Das gilt auch dann, wenn der Bauherr noch nie zuvor ein Haus abgenommen hat. Vor dem Gesetz reicht der Maßstab des "verständigen Durchschnittskäufers".

Gleichzeitig sind Baumängel alles andere als die Ausnahme. Erhebungen aus dem deutschsprachigen Raum zeigen einen Schnitt von 20 bis 25 feststellbaren Mängeln pro Einfamilienhaus - von losen Steckdosen bis zu schiefen Türstöcken. Die Hälfte dieser Mängel ist dem Bauherrn bei der Erstbegehung gar nicht aufgefallen, sondern wurde erst durch Sachverständige dokumentiert.

Bauabnahme vs. Hausübergabe - der Unterschied in Österreich

Im Alltag werden die Begriffe durcheinandergeworfen. Juristisch sind sie aber nicht identisch. Die Bauabnahme meint die Prüfung und rechtliche Übernahme der fertigen Werkleistung durch den Auftraggeber im Sinne von § 1167 ABGB. Die Hausübergabe ist eher der praktische Akt - Schlüsselübergabe, Einweisung in die Heizung, Übergabe von Plänen und Bedienungsanleitungen.

In der Praxis fallen beide Termine oft zusammen. Das ist nicht falsch, aber riskant. Wer am selben Tag einzieht, an dem die Abnahme läuft, kommt kaum zum ordentlichen Prüfen. Günstiger ist es, die förmliche Abnahme zeitlich von der Schlüsselübergabe zu trennen: erst abnehmen, Mängelliste verhandeln, dann einziehen.

Bei schlüsselfertigen Häusern und Bauträgerverträgen kommt zusätzlich die Bauträgerabrechnung ins Spiel. Hier regelt das Bauträgervertragsgesetz (BTVG), wann welche Rate fällig wird. Details dazu finden Sie in unserem Grundlagenartikel zum Baurecht in Österreich.

Die rechtlichen Folgen der Abnahme - was sich mit der Unterschrift ändert

Sobald Sie ohne Einschränkung unterschreiben, passieren laut § 1167 ABGB in Verbindung mit §§ 922 bis 933b ABGB gleich mehrere Dinge auf einmal:

  • Die Gewährleistungsfrist von 3 Jahren beginnt zu laufen (unbewegliche Sachen, § 933 ABGB).
  • Die Schlussrechnung wird fällig. Halten Sie nichts zurück, muss der volle Werklohn gezahlt werden.
  • Die Beweislast kehrt sich um. In den ersten sechs Monaten wird nach § 924 ABGB zu Gunsten des Bauherrn vermutet, dass ein Mangel schon bei Übergabe vorhanden war. Ab dem siebten Monat muss der Bauherr das aktiv nachweisen.
  • Die Gefahr am Werk geht auf den Bauherrn über (§ 1168a ABGB). Brandschäden, Wasserschäden, Einbrüche sind ab sofort Ihr Problem.
  • Offensichtliche Mängel, die nicht gerügt werden, gelten als genehmigt. Dazu gehören alles, was ein Laie beim durchschnittlich aufmerksamen Rundgang bemerken muss.

Genau deshalb ist die Abnahme kein lästiger Formalakt, sondern der juristische Hebel, an dem das gesamte spätere Mängelmanagement hängt. Wer die Bauabnahme nüchtern plant, spart sich jahrelangen Ärger.

Wann findet die Bauabnahme statt?

Gesetzlich vorgeschrieben ist der Zeitpunkt nicht exakt, ergibt sich aber aus dem Werkvertrag und aus § 1168 ABGB: Das Werk muss in übergabefähigem Zustand sein. In der Regel heißt das:

  • Alle im Vertrag vereinbarten Gewerke sind fertig.
  • Alle behördlichen Abnahmen (Rauchfangkehrer, E-Abnahmebefund, Kollaudierung) liegen vor oder sind zumindest beantragt.
  • Die Baustelle ist beräumt, das Objekt betretbar, beheizbar, verschließbar.

Kleinigkeiten, die laut Judikatur zu den "unwesentlichen Mängeln" zählen, berechtigen den Bauträger, die Abnahme zu fordern - auch wenn noch drei Steckdosen fehlen. Wesentliche Mängel dagegen - eine undichte Dachdeckung, ein nicht funktionierender Heizkessel - berechtigen den Bauherrn zur Verweigerung.

Praktisch sollten Sie den Termin mindestens zwei Wochen vorher vereinbaren, damit ein Sachverständiger Ihrer Wahl Zeit hat, alle Pläne und Beschreibungen mitzubringen.

Allein abnehmen oder mit Sachverständigem?

Die ehrliche Antwort: Als Laie haben Sie bei einer Bauabnahme keine Chance, die wesentlichen Mängel zu finden. Setzungsrisse unter der Tapete, zu geringe Dämmstärke im Dach, falsch angeschlossene Leitungen im Verteilerkasten - dafür braucht es Messgeräte und Erfahrung.

Ein unabhängiger Bausachverständiger kostet nach aktuellen österreichischen Marktpreisen zwischen 500 und 1.500 Euro für eine Abnahme mit Protokoll, je nach Umfang und Region. Das klingt viel, ist aber ein Bruchteil dessen, was ein nicht dokumentierter Mangel später kostet. Ein übersehener Feuchteschaden im Keller kann fünfstellige Beträge verschlingen, die dann nicht mehr auf den Errichter abwälzbar sind.

Wichtig: Der Sachverständige sollte unabhängig sein, also weder vom Bauträger beauftragt noch mit dem Bauunternehmen geschäftlich verbunden. Die Bauherrenhilfe.at vermittelt solche Gutachter österreichweit. Auch die Ingenieurkammer und Ziviltechnikerlisten führen geprüfte Experten.

Bauherr dokumentiert Mängel bei der Bauabnahme am Fensterrahmen

Ablauf der Bauabnahme Schritt für Schritt

Eine gut geplante Abnahme dauert drei bis fünf Stunden für ein Einfamilienhaus. Wer schneller durch ist, hat nicht genau genug geschaut.

  1. Vorbereitung: Bauvertrag, Baubeschreibung, Pläne, bemusterte Ausstattung, Energieausweis und alle bereits vorliegenden Prüfbefunde mitbringen.
  2. Außenbegehung: Fassade, Dach, Spengler, Fenster und Türen von außen, Außenanlagen, Zufahrt, Entwässerung.
  3. Innenbegehung Erdgeschoss: Raum für Raum systematisch, beginnend im Eingangsbereich.
  4. Obergeschoss und Dachboden: gleiche Systematik, besonders Dämmung und Dampfbremse kontrollieren.
  5. Keller und Technikraum: Heizung, Lüftung, Installationen, Feuchtigkeit.
  6. Funktionsprüfung: Heizung anfahren, alle Steckdosen testen, Wasseranschlüsse öffnen, Fenster und Türen bewegen.
  7. Dokumentation: jeder festgestellte Mangel wird fotografiert, beschrieben und ins Protokoll eingetragen.
  8. Protokollunterzeichnung: beide Seiten unterschreiben, jede Partei erhält eine Ausfertigung.

Nehmen Sie eine Taschenlampe, einen Zollstock, eine Wasserwaage, ein Feuchtigkeitsmessgerät und eine Kamera mit. Wer es professionell machen will, nutzt zusätzlich Endoskop, Laserdistanzmesser und Infrarotthermometer - bei beauftragten Sachverständigen Standard.

Die große Abnahme-Checkliste mit über 50 Prüfpunkten

Die folgende Liste ist bewusst lang. Nutzen Sie sie als Arbeitshilfe am Abnahmetag und gehen Sie jeden Punkt einzeln durch. Schon ein einziger dokumentierter Mangel kann sich später mehrfach bezahlt machen.

Dach und Dachraum

  • Dacheindeckung vollständig, keine verrutschten oder gebrochenen Ziegel
  • First- und Gratabdeckung sauber verlegt, Firstband lückenlos
  • Dachrinne und Fallrohre ordentlich befestigt, kein stehendes Wasser
  • Schneefangsystem nach örtlicher Bauordnung vorhanden
  • Dachdurchbrüche (Abluft, Kamin, SAT) fachgerecht eingedichtet
  • Dämmung im Dachraum vollflächig, keine Lücken oder verrutschten Platten
  • Dampfbremse luftdicht, Überlappungen verklebt, keine Risse

Fassade und Außenbereich

  • Fassadenputz ohne Risse, ohne Nasen, gleichmäßige Körnung
  • Sockelabdichtung bis mindestens 30 cm über Gelände
  • Anschluss Fassade zu Fenstern und Türen mit elastischer Fuge
  • Fensterbänke mit Seitenblechen und Ausreichend Tropfkante
  • Außensteckdosen und Außenlicht funktionsfähig und IP-geschützt
  • Terrasse mit Gefälle weg vom Haus, mindestens 2 Prozent
  • Eingangsstufen und Rampen rutschhemmend ausgeführt

Fenster und Türen

  • Alle Fenster lassen sich leicht öffnen, kippen und schließen
  • Keine Kratzer, Schrammen, Dellen im Rahmen oder Glas
  • Dichtungen vollständig, nicht eingeklemmt, nicht verdrillt
  • Beschläge fest, Griffe nicht wackelig
  • Rolläden fahren gleichmäßig, keine klemmenden Lamellen
  • Haustür schließt ohne Druck, Mehrfachverriegelung greift
  • Innentüren ohne Schleifen am Boden, Zargen lotrecht

Böden, Wände, Decken

  • Estrich ohne sichtbare Risse, Sockelleisten sauber eingepasst
  • Parkett oder Laminat ohne Dielenspalte größer 1 Millimeter
  • Fliesen ohne Hohlstellen (Abklopfprobe), Fugen gleichmäßig
  • Silikonfugen sauber gezogen, ohne Blasen und Abrisse
  • Wände lotrecht, Putz ohne Risse, Farbe deckend
  • Decken eben, Übergänge zu Wänden ohne Setzungsrisse

Sanitär und Küche

  • Alle Armaturen fließen und stoppen sauber, keine Tropfverluste
  • Abläufe ziehen ohne Gurgeln, kein Rückstau
  • WC spült vollständig, Spülkasten fest montiert
  • Duschkabine dicht, Gefälle zum Ablauf vorhanden
  • Warmwasser erreicht binnen 30 Sekunden jede Zapfstelle
  • Absperrventile alle erreichbar und gängig

Heizung und Lüftung

  • Heizkörper oder Fußbodenheizung in jedem Raum warm, gleichmäßige Wärmeverteilung
  • Hydraulischer Abgleich laut Protokoll ausgeführt
  • Raumthermostate reagieren ohne Verzögerung
  • Lüftungsanlage mit Luftmengenprotokoll, Filter neu
  • Abluft in Küche und Bad zieht messbar
  • Kaminprüfbefund (Rauchfangkehrer) liegt vor

Elektroinstallation

  • Alle Steckdosen haben Strom, alle Schalter schalten
  • FI-Schalter reagiert beim Testknopf
  • Sicherungskasten beschriftet, alle Stromkreise dokumentiert
  • Überspannungsschutz laut Vertrag vorhanden
  • Rauchwarnmelder in jedem Schlafraum und Flur
  • Elektroprüfbefund (E-Befund) liegt vor
  • Daten- und Telefondosen messtechnisch geprüft

Keller und Technikraum

  • Kellerwände und Boden trocken, keine Salzausblühungen
  • Feuchtigkeitsmessung ergibt unauffällige Werte (unter 80 Digits bei Kapazitiv)
  • Entwässerung mit Rückstauverschluss ausgeführt
  • Kellerfenster dicht, keine Kondensatspuren
  • Heizungs- und Installationsschacht staubfrei, Schlüssel übergeben
  • Wasserzähler und Stromzähler abgelesen und protokolliert

Dokumente, die Sie mitnehmen müssen

  • Energieausweis (Pflicht, siehe unser Artikel zu Kosten und Anforderungen)
  • E-Befund, Rauchfangkehrerbefund, Blower-Door-Protokoll
  • Ausführungspläne, Leitungspläne, Revisionspläne
  • Bedienungsanleitungen aller Geräte, Heizung, Lüftung
  • Herstellerscheine und Garantieurkunden
  • Abnahmebefunde aller Gewerke

Typische Mängel, die in fast jedem Neubau auftreten

Nach unserer Sichtung mehrerer öffentlich verfügbarer Mängeldatenbanken und Erfahrungsberichte österreichischer Bausachverständiger tauchen folgende Mängel auffallend häufig auf:

  • Undichte Fensteranschlussfugen: innen keine Dampfbremse, außen keine diffusionsoffene Folie - führt zu Bauschäden nach wenigen Heizperioden.
  • Lücken in der Dachdämmung: an Gratsparren und Kehlen wird geschlampt, die Wärmebildkamera deckt das bei 5 Grad Außentemperatur sofort auf.
  • Setzungsrisse in Innenwänden: oft am Übergang Trockenbau zu Mauerwerk, meist harmlos, aber dokumentationspflichtig.
  • Falsch verlegte Fliesen: Hohlstellen, ungleichmäßige Fugen, Silikon unsauber.
  • Fehlende oder falsch dimensionierte Entwässerungen: Terrassenabläufe ohne Gefälle, Dachrinne zu klein für die Dachfläche.
  • Elektrofehler: Steckdosen ohne Schutzleiter, vertauschte Phasen, zu kurze Ringleitungen.
  • Heizungsprobleme: fehlender hydraulischer Abgleich, falsch eingestellte Heizkurve, Luft in der Anlage.
  • Feuchtigkeit im Keller: unzureichende Horizontalabdichtung, zu frühe Putzarbeiten auf feuchtem Untergrund.
  • Schiefe Türstöcke und Zargen: mit der Wasserwaage in wenigen Sekunden nachgewiesen.
  • Mangelhafte Schallschutzmaßnahmen: zu dünne Deckenaufbauten, fehlende Randdämmstreifen im Estrich.

Eine deutsche Baumängel-Studie ergab im Schnitt rund 22 Mängel pro Bauprojekt, knapp die Hälfte davon entsteht bereits im Rohbaustadium. Für österreichische Objekte liegen keine vergleichbaren Zahlen vor, die Erfahrungswerte der österreichischen Bauherrenhilfe decken sich aber mit diesen Größenordnungen.

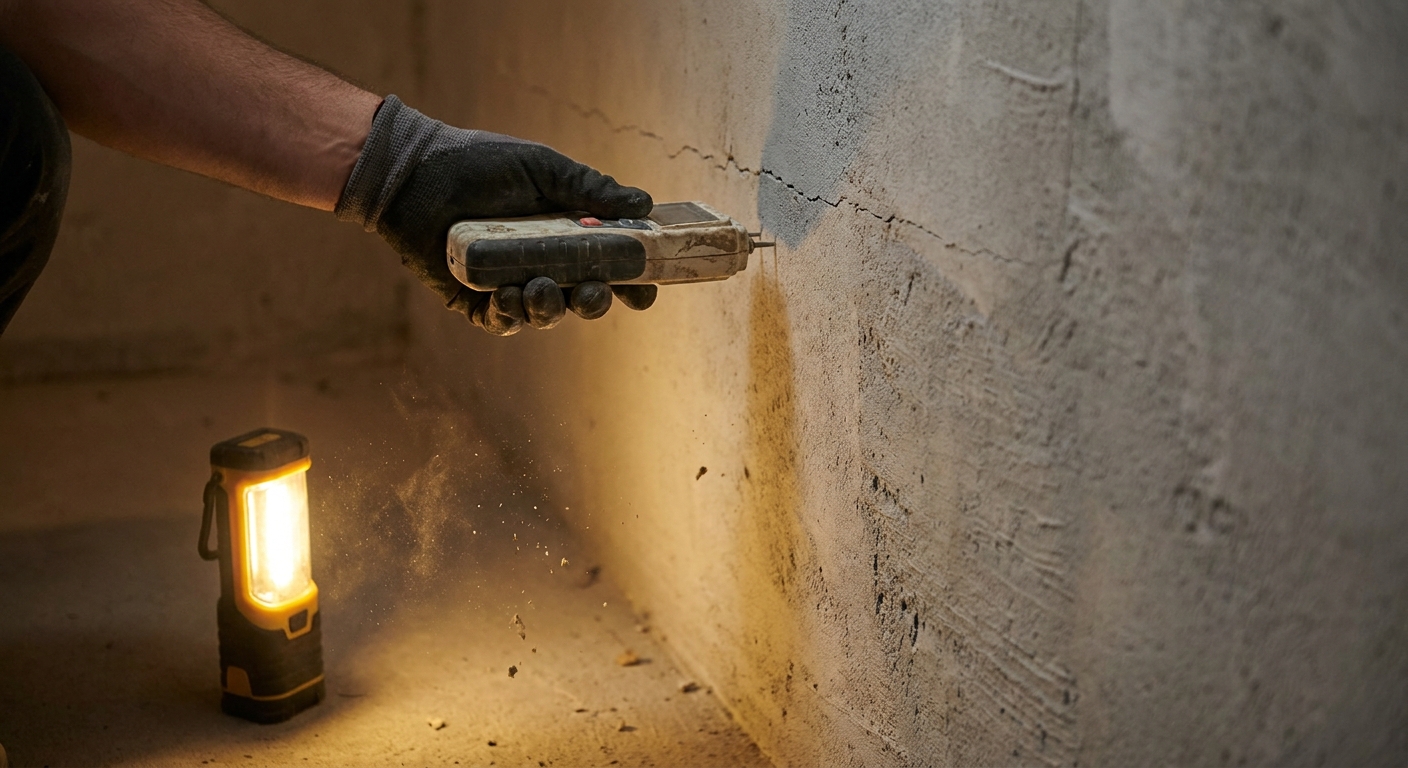

Feuchtigkeitsmessung an einer Kellerwand durch den Sachverständigen

Das Abnahmeprotokoll - so muss es aussehen

Das Protokoll ist kein Formular von der Stange, sondern die juristische Dokumentation der Übergabe. Die AK Oberösterreich stellt eine brauchbare Vorlage als PDF zum Download bereit. Pflichtinhalte sind:

  • Datum, Ort, Uhrzeit der Abnahme
  • Namen und Funktionen aller Beteiligten (Bauherr, Bauunternehmer, Sachverständiger, Zeugen)
  • Bezeichnung des Bauvorhabens mit Adresse und Grundstücksnummer
  • Aufzählung aller festgestellten Mängel mit konkreter Ortsangabe (Raum, Bauteil)
  • Beschreibung jedes Mangels nach Art, Umfang und sichtbaren Ursachen
  • Nachbesserungsfrist für jeden Mangel (meist 14 bis 30 Tage)
  • Feststellung, welche Mängel zur Verweigerung der Abnahme führen
  • Höhe des einbehaltenen Werklohns zur Sicherung der Mängelbehebung
  • Unterschriften aller Beteiligten, jeweils mit Datum
  • Fotos als Anhang, nummeriert und mit dem Mangel im Protokoll verknüpft

Vage Formulierungen wie "Fenster beschädigt" sind wertlos. Besser: "Küche, Südfenster, Flügel rechts unten, Glasscheibe Innenseite mit 3 cm langem Kratzer auf Augenhöhe, Foto Nr. 14". Je präziser, desto wehrhafter im Streitfall.

Was tun, wenn Mängel entdeckt werden?

Das österreichische Recht gibt dem Bauherrn eine ganze Palette an Möglichkeiten. Welche davon sinnvoll ist, hängt von Art und Schwere der Mängel ab:

  • Abnahme unter Vorbehalt: bei geringfügigen Mängeln akzeptieren Sie das Werk, führen aber alle Mängel im Protokoll auf und setzen Fristen.
  • Abnahmeverweigerung: bei wesentlichen Mängeln, die die Gebrauchsfähigkeit einschränken - die häufig strittige Frage, aber gerichtlich durchsetzbar.
  • Mängelrüge schriftlich: eingeschriebener Brief mit allen Details, angemessener Frist (14 bis 30 Tage) und Ankündigung der Ersatzvornahme.
  • Zurückbehaltungsrecht: laut Judikatur darf der Bauherr ungefähr das Drei- bis Vierfache der geschätzten Mängelbehebungskosten einbehalten. Bei einem auf 5.000 Euro geschätzten Mangel also bis zu 20.000 Euro.
  • Ersatzvornahme: nach Fristablauf beauftragen Sie eine Drittfirma, die Kosten gehen auf den säumigen Errichter.
  • Preisminderung: wenn der Mangel nicht mehr beseitigt werden kann oder unverhältnismäßig teuer wäre.
  • Wandlung: letzte Option, nur bei schwerwiegenden Mängeln praktikabel.

Wichtig: Jede schriftliche Mängelrüge unterbricht die Verjährung nach § 933 ABGB, wenn sie die betreffenden Mängel konkret benennt. Halten Sie deshalb den Schriftverkehr lückenlos fest. Die AK stellt dafür einen Musterbrief zur Verfügung, den Sie nur noch anpassen müssen. Einen Überblick über sinnvolle Vertragsklauseln bietet unser Ratgeber zum Thema Bauverträge richtig verstehen.

Haftrücklass und Deckungsrücklass - das Geld, das Sie behalten dürfen

Zwei Begriffe, die immer wieder verwechselt werden. Im Bauvertrag sollten beide explizit geregelt sein.

Der Deckungsrücklass wird während der Bauzeit einbehalten. Die ÖNORM B 2110 empfiehlt 5 bis 7 Prozent von jeder Teil- oder Abschlagsrechnung. Sinn: Sicherung gegen Abrechnungsfehler und gegen Unterdeckung bei späteren Mängeln noch während der Bauphase.

Der Haftrücklass wird erst von der Schlussrechnung einbehalten, üblicherweise 3 bis 5 Prozent des Gesamtwerklohns, mindestens aber 2 Prozent. Er läuft genau über die Gewährleistungsfrist von 3 Jahren und dient als finanzielle Absicherung für verdeckte Mängel, die erst nach der Abnahme auftreten.

Beispielrechnung für ein Einfamilienhaus mit 450.000 Euro Werklohn und 4 Prozent Haftrücklass: 18.000 Euro bleiben bis drei Jahre nach Abnahme auf einem Sperrkonto oder werden durch eine Bankgarantie ersetzt. Das ist bei Gericht eine bewährte und gerichtsfeste Lösung. Ohne Haftrücklass stehen Sie bei einem späteren Mangel mit leeren Händen da - nicht weil Ihr Anspruch verfällt, sondern weil die Firma vielleicht nicht mehr existiert oder zahlungsunfähig ist.

Laut Infina und gängiger österreichischer Praxis ist der Haftrücklass grundsätzlich ablösbar, entweder durch Barhinterlegung, durch eine Bankgarantie der Bauunternehmung oder durch eine Versicherung. Welche Variante für Sie besser ist, hängt von Ihrer Zinsrechnung ab - Bargeld bringt auf einem Sperrkonto wenig, während Bankgarantien dem Bauherrn nichts kosten, aber die Bauunternehmung belasten.

Gewährleistungsfristen nach österreichischem Recht

Die wichtigsten Fristen auf einen Blick:

  • 3 Jahre ab Übergabe für unbewegliche Sachen, also das Bauwerk selbst, seine festen Bestandteile wie Dach, Fassade, Estrich, Heizungsinstallation (§ 933 ABGB).
  • 2 Jahre für bewegliche Sachen wie einzelne Geräte, die in das Gebäude eingebaut werden, sofern nicht vertraglich anders geregelt.
  • 30 Jahre bei arglistigem Verschweigen (§ 1489 ABGB analog), also wenn der Errichter vorsätzlich einen Mangel verschleiert hat.
  • 6 Monate Beweislastumkehr zugunsten des Bauherrn ab Übergabe.

Die Gewährleistung greift verschuldensunabhängig. Ob den Errichter ein Verschulden trifft oder nicht, ist irrelevant. Entscheidend ist nur: Gab es einen Mangel im Zeitpunkt der Übergabe? Das macht die Gewährleistung so mächtig. Parallel dazu gibt es noch Schadenersatzansprüche (§ 1295 ff ABGB), die ein Verschulden voraussetzen, dafür aber länger verjähren.

Vorsicht bei vertraglichen Verkürzungen: Viele Bauträger versuchen, die Gewährleistung auf 1 oder 2 Jahre zu beschneiden. Bei Verbraucherverträgen sind solche Klauseln meist unwirksam (§ 9 KSchG), bei B2B-Verträgen aber erlaubt. Lassen Sie sich den Vertrag vor Unterschrift von einem Juristen prüfen.

Versteckte Mängel - was passiert nach der Abnahme?

Nicht jeder Mangel zeigt sich am Abnahmetag. Ein Feuchtigkeitsschaden hinter dem Putz, eine falsch dimensionierte Lüftungsanlage, ein falsch angeschlossener Heizkreis - solche Dinge brauchen oft Monate, bis sie sichtbar werden. Für diese "verborgenen Mängel" gilt:

  • Die Gewährleistungsfrist von 3 Jahren läuft unabhängig davon, wann Sie den Mangel entdecken.
  • Innerhalb der 3 Jahre müssen Sie den Mangel rügen und durchsetzen (notfalls klagen), sonst ist der Anspruch verjährt.
  • Bei arglistigem Verschweigen durch den Errichter (zum Beispiel bewusst übertünchte Risse) verlängert sich die Frist erheblich.
  • Schadenersatzansprüche daneben laufen 3 Jahre ab Kenntnis von Schaden und Schädiger (§ 1489 ABGB).

Praxistipp: Machen Sie nach etwa einem Jahr und nochmal kurz vor Ablauf der Dreijahresfrist eine systematische Nachbegehung, idealerweise wieder mit einem Sachverständigen. Diese "Gewährleistungsabnahme" hat sich als Standard etabliert und wird auch von Bauherrenvertretungen empfohlen.

Tipps vom Profi - was Bauherren regelmäßig übersehen

Aus der Praxis erfahrener österreichischer Bausachverständiger lassen sich ein paar immer wiederkehrende Punkte ableiten, die im Eifer des Abnahmetags untergehen:

  • Baubeschreibung mitnehmen und abhaken. Viele Mängel sind gar keine "Fehler", sondern schlicht nicht vertragsgemäß ausgeführt. Ohne Baubeschreibung erkennen Sie das nicht.
  • Jede Raumtemperatur messen. Wenn das Kinderzimmer nach zwei Stunden Volllast nur 19 Grad erreicht, stimmt was mit der Heizung nicht.
  • Zählerstände protokollieren. Strom, Wasser, Fernwärme. Sonst zahlen Sie später den Verbrauch der Handwerker mit.
  • Schlüssel zählen und Schließplan verlangen. Fehlende Schlüssel sind Schlussrechnungs-Thema, fehlende Schließpläne ein Sicherheitsrisiko.
  • Blower-Door-Test einfordern. Bei jedem Niedrigstenergiehaus Pflicht, das Protokoll muss der Errichter übergeben.
  • Smart-Home-Einweisung verlangen. Neue Heizungsregelungen, Wärmepumpen und Lüftungsanlagen kann kein Bauherr ohne Einweisung sinnvoll bedienen. Lassen Sie sich das schriftlich quittieren.
  • Revisionspläne nicht vergessen. Aktualisierte Installationspläne inkl. aller Abweichungen vom Ursprungsplan sind Gold wert, wenn Sie später mal eine Wand durchbohren wollen.
  • Keine Restzahlung ohne vollständige Mängelbehebung. Wer vor Erledigung der Mängelliste die Schlussrechnung voll bezahlt, hat seinen wichtigsten Hebel aus der Hand gegeben.

Rechenbeispiel: Was ein Sachverständiger wirklich bringt

Ein Einfamilienhaus mit 180 Quadratmetern Wohnfläche, Baukosten rund 500.000 Euro. Ein unabhängiger Sachverständiger der Bauherrenhilfe kostet für die Abnahme pauschal etwa 840 Euro inklusive 20 Prozent Umsatzsteuer.

Findet der Sachverständige nur einen einzigen nennenswerten Mangel - zum Beispiel eine unzureichende Kellerabdichtung mit potenziellem Folgeschaden von 8.000 Euro - hat sich das Honorar rund das Zehnfache amortisiert. In der Praxis sind es aber selten nur ein Mangel: Abnahmegutachten dokumentieren regelmäßig 15 bis 25 Positionen, von denen fünf bis zehn kostenrelevant sind.

Selbst wenn Sie also rechnerisch "nur" Mängel im Gegenwert von 3.000 Euro dokumentieren und nachbessern lassen: Jeder Euro, den der Errichter kostenfrei behebt, spart Ihnen Bares. Und die vorhandene Dokumentation wirkt selbst bei späteren Streitigkeiten weit über den Abnahmetag hinaus.

Häufige Fragen zur Bauabnahme

Muss ich die Bauabnahme zu einem bestimmten Zeitpunkt durchführen?

Gesetzlich gibt es keine starre Frist, aber sobald das Werk fertiggestellt und übergabereif ist, kann der Errichter die Abnahme nach § 1168 ABGB einfordern. In der Praxis sollten Sie den Termin frühestens dann vereinbaren, wenn alle vertraglich vereinbarten Leistungen erbracht sind und alle behördlichen Befunde (E-Befund, Rauchfangkehrer) vorliegen. Planen Sie zwei Wochen Vorlauf ein, damit Ihr Sachverständiger verfügbar ist.

Was kostet ein Sachverständiger für die Bauabnahme in Österreich?

Für ein durchschnittliches Einfamilienhaus liegen die Kosten bei 500 bis 1.500 Euro, inklusive Begehung, Protokoll und Nachbesprechung. Die Bauherrenhilfe bietet Pauschalen ab rund 840 Euro inklusive Umsatzsteuer für Begehungen bis zu einer halben Stunde. Baubegleitungen über die gesamte Bauzeit sind deutlich teurer (3.000 bis 4.000 Euro), zahlen sich bei größeren Projekten aber meist aus.

Darf ich die Abnahme verweigern, wenn nur kleine Mängel vorhanden sind?

Nein. Nach österreichischer Rechtsprechung berechtigen unwesentliche Mängel (fehlende Abdeckleisten, kleine Lackkratzer) nicht zur Abnahmeverweigerung. Wesentliche Mängel dagegen - eine undichte Dacheindeckung, ein nicht funktionierender Heizkessel, fehlende tragende Bauteile - rechtfertigen die Verweigerung. Die Grenze ist strittig, in Zweifelsfällen dokumentieren Sie die Mängel im Protokoll und nehmen unter Vorbehalt ab.

Wie lange läuft die Gewährleistung beim Hausbau?

Für unbewegliche Sachen - also das Bauwerk selbst samt festen Bestandteilen - beträgt die Gewährleistungsfrist laut § 933 ABGB drei Jahre ab Übergabe. Für einzelne bewegliche Komponenten (eingebaute Geräte) sind es zwei Jahre. Bei arglistigem Verschweigen kann die Frist bis zu 30 Jahre betragen. Wichtig: Innerhalb der ersten 6 Monate greift die Beweislastumkehr zugunsten des Bauherrn.

Wie hoch darf der Haftrücklass sein?

Laut ÖNORM B 2110 und gängiger Praxis sind 3 bis 5 Prozent des Gesamtwerklohns üblich, der gesetzliche Mindestsatz beträgt 2 Prozent. Der Haftrücklass läuft über die Gewährleistungsfrist von drei Jahren und kann durch eine Bankgarantie oder durch Bargeld auf einem Sperrkonto hinterlegt werden. Zusätzlich ist während der Bauzeit ein Deckungsrücklass von 5 bis 7 Prozent von jeder Abschlagsrechnung üblich.

Was muss ins Abnahmeprotokoll?

Pflichtangaben sind Datum, Ort, Namen aller Anwesenden, Bezeichnung des Bauvorhabens, eine präzise Auflistung aller festgestellten Mängel mit Raum und Bauteil, die jeweils vereinbarte Nachbesserungsfrist, die Höhe des einbehaltenen Werklohns und die Unterschriften aller Beteiligten. Fotos gehören als nummerierte Anhänge dazu. Je präziser die Mängel beschrieben sind, desto einfacher ist die spätere Durchsetzung. Vage Formulierungen wie "Fenster beschädigt" sind im Streitfall wertlos.

Was tun, wenn nach der Abnahme ein versteckter Mangel auftaucht?

Rügen Sie den Mangel sofort schriftlich per eingeschriebenem Brief, beschreiben Sie ihn konkret und setzen Sie eine angemessene Nachbesserungsfrist von meist 14 bis 30 Tagen. Solange die Dreijahresfrist der Gewährleistung läuft, haben Sie Anspruch auf kostenlose Behebung, unabhängig von einem Verschulden des Errichters. Die AK stellt einen Musterbrief zur Verfügung. Bei hartnäckiger Verweigerung lassen Sie einen Sachverständigen begutachten und drohen Sie im Anschluss mit Ersatzvornahme und Klage. Eine Nachbegehung nach rund einem Jahr und kurz vor Fristende ist dringend empfehlenswert.
